Réseaux électriques français : état des lieux et trajectoire 2025-2040

· Energie,Innovation

La transition énergétique française repose sur une infrastructure souvent invisible mais absolument critique : le réseau électrique. Avec près de 200 milliards d'euros d'investissements prévus d'ici 2040, RTE et Enedis s'engagent dans une transformation sans précédent pour adapter un système conçu au XXe siècle aux défis de l'électrification massive des usages et de l'intégration des énergies renouvelables. Cette analyse détaillée présente l'architecture du réseau, les enjeux de sa reconfiguration, le plan d'investissement et les implications contractuelles pour les acteurs du secteur.

L'architecture du réseau électrique français : comprendre les acteurs et les infrastructures

Le réseau électrique français s'organise selon une structure hiérarchisée en deux ensembles distincts : le réseau de transport géré par RTE et le réseau de distribution géré par Enedis (95 % du territoire) et les Entreprises Locales de Distribution (5 %). Cette séparation, définie par les niveaux de tension, structure l'ensemble des flux électriques du pays.

RTE et le réseau de transport : la colonne vertébrale nationale

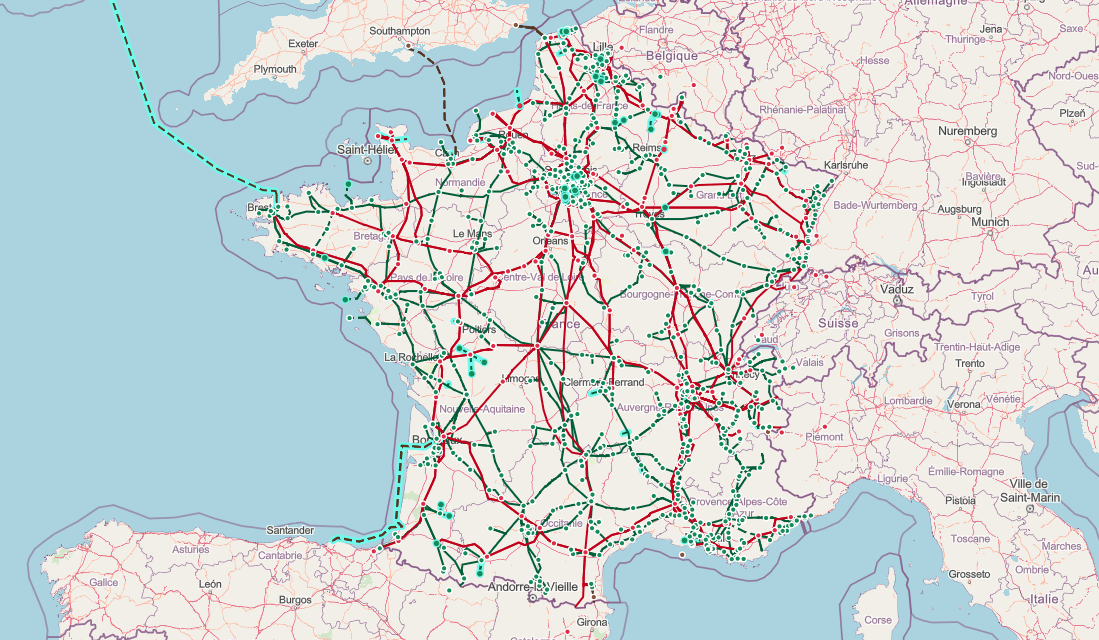

Carte du réseau électrique (source : RTE novembre 2025) | Abrennis

Le réseau RTE reste majoritairement aérien : sur 105 800 km, 98 800 km sont aériens (93,3 %) et seulement 7 000 km sont souterrains (6,7 %). Cette proportion s'explique par des contraintes techniques (dissipation thermique des câbles souterrains en courant alternatif) et économiques (un enfouissement en 400 kV coûte huit fois plus cher qu'une ligne aérienne, deux fois plus cher pour le 63-90 kV). Depuis 2005, RTE privilégie néanmoins l'enfouissement des nouvelles lignes 63-90 kV : 95 % des créations récentes sont souterraines.

Au-delà des lignes, RTE exploite environ 2 800 postes électriques assurant les transformations de tension et la répartition des flux. Ces installations, véritables nœuds du réseau de transport, concentrent des transformateurs de puissance (jusqu'à 1 000 MVA pour les plus importants), des appareillages de coupure et des systèmes de contrôle-commande numériques. La fiabilité de ces postes conditionne la continuité d'alimentation de régions entières : une défaillance majeure sur un poste 400/225 kV peut affecter plusieurs millions de clients en cascade. RTE investit massivement dans leur modernisation, avec un objectif de remplacement complet des équipements datant des années 1960-1970 d'ici 2035.

Enedis et le réseau de distribution : la capillarité territoriale

Enedis gère une infrastructure d'une échelle différente : près de 1,4 million de kilomètres de lignes à moyenne tension HTA (15-20 kV) et basse tension BT (230-400 V), soit 13 fois la longueur du réseau RTE. Ce réseau dessert 37,5 millions de clients raccordés, des particuliers aux PME en passant par les installations photovoltaïques décentralisées.

Le taux d'enfouissement du réseau Enedis atteint 50 %, une proportion en progression constante depuis les tempêtes de 1999 qui avaient détruit plus de 1 000 pylônes et privé 3,5 millions de foyers d'électricité. Aujourd'hui, 98 % des nouvelles lignes moyenne tension sont enfouies, traduisant une priorité donnée à la fiabilisation et à l'intégration paysagère, notamment en zones urbaines et périurbaines.

Les postes sources et transformateurs : interfaces critiques entre réseaux

Entre le réseau de transport et le réseau de distribution, environ 2 250 postes sources assurent l'interface technique. Ces installations transforment la haute tension HTB (63, 90 ou 225 kV du réseau RTE) en moyenne tension HTA (15-20 kV du réseau Enedis). Chaque poste source couvre un territoire de plusieurs dizaines de kilomètres carrés et comprend 2 à 3 transformateurs de 20 à 100 MVA, des jeux de barres HTB et HTA, ainsi que les systèmes de protection, de télécommande et de comptage.

En aval, environ 760 000 postes de transformation HTA/BT parsèment le territoire français. Ces transformateurs, installés dans des cabines, sur poteaux ou intégrés aux immeubles, convertissent la moyenne tension en basse tension utilisable par les consommateurs finals. Leur nombre devra croître significativement pour absorber l'électrification croissante des usages et le raccordement massif de productions décentralisées.

La transformation numérique touche également ces infrastructures. Les postes sources nouvelle génération intègrent des capteurs IoT (Internet of Things) permettant la supervision en temps réel des charges, des températures et des défauts naissants. Cette télésurveillance améliore la maintenance prédictive : au lieu d'intervenir selon un calendrier fixe, les équipes d'Enedis peuvent anticiper les pannes en détectant les dérives de fonctionnement plusieurs semaines à l'avance. Les transformateurs intelligents, équipés de systèmes de régulation dynamique, optimisent automatiquement les flux selon la production photovoltaïque locale et la consommation instantanée, réduisant les pertes en ligne de 3 à 5 %.

La reconfiguration en cours : besoins et contraintes

L'électrification des usages : mobilité, photovoltaïque et industrie

Les scénarios de RTE (Futurs Énergétiques 2050) et de la Stratégie Nationale Bas-Carbone convergent : la consommation électrique doit augmenter de 460 TWh actuellement à 580-640 TWh en 2035, soit une hausse de 25 à 40 % en une décennie. Trois secteurs concentrent cette croissance.

La mobilité électrique constitue le premier vecteur d'électrification. Les objectifs gouvernementaux visent 15 à 18 millions de véhicules électriques en 2035, contre 1,5 million en 2024. Cette flotte consommera 35 à 48 TWh annuels, soit 8 à 10 % de la production électrique nationale. En 2024, Enedis a raccordé 5,1 GW de puissance de recharge (+38 % en un an), portant le total à environ 240 000 points de recharge. Le défi majeur réside dans le pilotage intelligent de la charge : sans optimisation temporelle, la recharge concentrée en soirée (18h-22h) amplifierait la pointe hivernale de 15 à 20 GW. Les dispositifs de recharge bidirectionnelle (Vehicle-to-Grid) et les tarifs dynamiques constituent des leviers d'ajustement de la demande.

Le photovoltaïque décentralisé représente le deuxième enjeu. En 2024, Enedis a raccordé 5,5 GW de capacité ENR (+31 % vs 2023), dont une majorité d'installations photovoltaïques. Plus d'un million de producteurs sont désormais connectés au réseau. Cette croissance exponentielle génère des saturations locales sur les départs HTA : dans certaines zones rurales bien ensoleillées, la capacité d'injection atteint ses limites en milieu de journée, nécessitant le renforcement des postes sources et des lignes moyenne tension. Les files d'attente de raccordement s'allongent, atteignant 18 à 24 mois dans certaines régions. La réglementation change régulièrement : l'arrêté du 26 mars 2025 a modifié les tarifs d'achat (baisse à 40 €/MWh pour le surplus, fusion des segments 0-3 kWc et 3-9 kWc, obligation de caution de 10 000 € pour les projets >100 kWc), illustrant la volatilité du cadre réglementaire.

Les pompes à chaleur représentent un troisième vecteur d'électrification majeur, souvent sous-estimé. La France installe actuellement environ 400 000 pompes à chaleur par an, un chiffre qui devrait atteindre 1 million d'unités annuelles d'ici 2030 selon les objectifs de la Programmation Pluriannuelle de l'Énergie (PPE). Ces équipements, bien que trois fois plus efficaces que les radiateurs électriques classiques, appellent des puissances de 5 à 15 kW en période de grand froid. Leur généralisation amplifierait la pointe hivernale de 15 à 20 GW supplémentaires, nécessitant des renforcements ciblés du réseau basse tension dans les quartiers résidentiels. Les tarifs heures pleines/heures creuses et les dispositifs de délestage temporaire (quelques minutes lors des pics de consommation) constituent des solutions pour lisser la demande.

La décarbonation industrielle complète le tableau. L'électrification des procédés industriels (fours électriques, électrolyse, hydrogène vert) fera passer la consommation industrielle de 115 TWh actuellement à 180 TWh d'ici 2050. Cette évolution nécessite des capacités de raccordement garanties sur le long terme, avec des puissances appelées pouvant atteindre plusieurs dizaines de mégawatts pour certains sites.

L'adaptation au changement climatique

Le SDDR 2025 de RTE intègre une trajectoire climatique +3°C à horizon 2100. Les modélisations révèlent que 37 % des lignes seront exposées à des chaleurs extrêmes (réduisant leur capacité de transit par échauffement des conducteurs) et 18 % des postes électriques sont vulnérables aux crues centennales. Lors des canicules, les conducteurs aériens peuvent atteindre 90°C, augmentant les risques d'incendie par contact avec la végétation sèche.

RTE s'est fixé un objectif de 80 % d'infrastructures adaptées en 2040 et 100 % en 2060. Les investissements dédiés à l'adaptation climatique représentent 24 milliards d'euros sur 2025-2040, incluant le renforcement mécanique des pylônes, l'enfouissement des lignes les plus exposées, et l'installation de dispositifs de monitoring en temps réel. Enedis priorise l'enfouissement des lignes HTA en zones boisées, où les chutes d'arbres provoquent 60 % des coupures longues.

La gestion de la végétation devient un enjeu critique face au changement climatique. Les sécheresses prolongées fragilisent les arbres en bordure de lignes, augmentant les risques de chute lors des tempêtes. Simultanément, les canicules favorisent la propagation rapide des incendies en cas de contact entre conducteurs électriques et branches sèches. RTE et Enedis ont intensifié leurs programmes d'élagage préventif : RTE débroussaille 105 000 hectares de couloirs forestiers chaque année, tandis qu'Enedis entretient 250 000 km de bordures arborées. Ces opérations, réalisées en coordination avec l'Office National des Forêts (ONF) et les propriétaires privés, représentent 15 % des budgets de maintenance préventive.

Les interconnexions européennes

La France dispose de 37 interconnexions avec 6 pays voisins (Allemagne, Belgique, Espagne, Italie, Royaume-Uni, Suisse). En 2023, la capacité d'export atteignait 20,6 GW et celle d'import 18,7 GW. Deux projets structurants sont en cours.

Le Celtic Interconnector reliera La Martyre (Finistère) à Knockraha (Cork) par une liaison sous-marine de 575 km (dont 500 km en mer). D'une capacité de 700 MW, il constituera la première connexion directe de l'Irlande au réseau continental européen. Le coût total atteint 1,623 milliard d'euros, dont 530 millions de subvention européenne. Mise en service prévue : printemps 2028.

L'interconnexion Golfe de Gascogne reliera Cubnezais (Gironde) à Gatika (Bilbao) via 370 km de liaison principalement sous-marine. D'une capacité de 2 GW, elle portera les échanges franco-espagnols à 5 000 MW. La mise en service est prévue en 2028.

Les interconnexions génèrent des bénéfices économiques substantiels au-delà de la sécurité d'approvisionnement. En 2023, les échanges transfrontaliers ont permis à la France d'exporter 46 TWh d'électricité bas-carbone (principalement nucléaire et hydraulique) vers ses voisins, générant 3,2 milliards d'euros de revenus pour RTE. Ces flux réduisent également les coûts de production européens en optimisant l'utilisation des centrales les plus compétitives : lors des vagues de froid, la France importe du gaz espagnol converti en électricité à moindre coût ; lors des périodes venteuses, l'Allemagne exporte son surplus éolien à prix négatifs, permettant aux industriels français de bénéficier d'électricité quasi gratuite. Le renforcement des interconnexions est ainsi un investissement rentable, avec un temps de retour estimé entre 15 et 20 ans selon les analyses de l'Agence de Coopération des Régulateurs de l'Énergie (ACER).

Le plan d'investissement : ~200 milliards d'euros d'ici 2040

Le Schéma Décennal de Développement du Réseau (SDDR) 2025 de RTE prévoit environ 100 milliards d'euros d'investissements entre 2025 et 2040. Ce montant se décompose en trois piliers : 24 milliards pour le renouvellement du réseau existant et son adaptation climatique, 53 milliards pour les raccordements (ENR, nouvelles consommations, interconnexions), 16,5 milliards pour le renforcement des axes THT 400 kV.

Le rythme d'investissement doit tripler : de 2,3 milliards d'euros par an en 2024 à 7,5 milliards en 2030. Cette accélération implique la mobilisation de capacités industrielles (fabricants de transformateurs, câbliers, entreprises de BTP) et la formation de milliers de techniciens. RTE devra renouveler 23 500 km de lignes et 85 000 pylônes d'ici 2040.

Côté distribution, Enedis annonce un programme de 96 milliards d'euros sur la période 2022-2040, soit environ 5 milliards par an. Les priorités incluent la création d'environ 100 nouveaux postes sources d'ici 2030 (dont deux tiers dédiés aux ENR), le renforcement des départs HTA saturés, et le déploiement d'outils de gestion dynamique du réseau. Au total, RTE et Enedis investiront près de 200 milliards d'euros cumulés.

La digitalisation constitue un levier d'optimisation majeur. Les 37,6 millions de compteurs Linky déployés par Enedis permettent le télérelevé, la détection rapide des pannes, et surtout le pilotage de la charge. Les estimations de RTE tablent sur des économies de 400 à 700 millions d'euros par an à partir de 2035 grâce au pilotage intelligent de la recharge des véhicules électriques.

Le financement de ces investissements repose sur un modèle régulé par la Commission de Régulation de l'Énergie (CRE). Le Tarif d'Utilisation des Réseaux Publics d'Électricité (TURPE), payé par tous les consommateurs, couvre environ 90 % des dépenses de RTE et Enedis. Le TURPE représente actuellement 25 à 30 % de la facture d'électricité des particuliers et jusqu'à 40 % pour les industriels électro-intensifs. La CRE révise les tarifs tous les quatre ans selon une méthode de "coût complet", garantissant aux gestionnaires une rémunération du capital investi de 5 à 6 % par an. Les 10 % restants proviennent de subventions européennes (Connecting Europe Facility pour les interconnexions) et de contributions publiques spécifiques pour les projets d'adaptation climatique. Ce mécanisme de financement mutualisé assure la stabilité financière des investissements à long terme, indépendamment des fluctuations des prix de marché de l'électricité.

Implications pour les acteurs du secteur : points de vigilance contractuels

Pour les développeurs d'énergies renouvelables

Le réseau devient le facteur limitant n°1 des projets ENR. La localisation des projets doit s'aligner sur les capacités d'accueil dès la phase d'origination. Les Schémas Régionaux de Raccordement au Réseau des Énergies Renouvelables (S3REnR) identifient les zones à fort potentiel, mais la dynamique réelle des projets dépasse souvent les prévisions. Les files d'attente de raccordement atteignent 18 à 24 mois dans certaines régions.

Les Schémas Régionaux de Raccordement au Réseau des Énergies Renouvelables (S3REnR) constituent un outil de planification stratégique souvent mal exploité. Élaborés par RTE en concertation avec les régions, ces schémas identifient les "gisements" de capacité réseau disponibles et les zones nécessitant des renforcements. Un S3REnR bien conçu permet d'anticiper les saturations : par exemple, en Occitanie, le S3REnR 2023-2028 prévoit la création de 8 nouveaux postes sources dédiés au photovoltaïque et à l'éolien, libérant 4,5 GW de capacité d'injection. Les développeurs ENR gagnent à consulter ces schémas dès la phase de prospection foncière, en ciblant prioritairement les communes situées à proximité de postes sources récents ou en cours de renforcement. Cette approche réduit les délais de raccordement de 18-24 mois à 12-15 mois en moyenne.

Pour les industriels électro-intensifs

La proximité d'un poste source robuste devient un critère de localisation au même titre que les infrastructures logistiques. Les besoins de puissance (plusieurs MW à plusieurs dizaines de MW) nécessitent des engagements contractuels sur 10-15 ans avec garanties de capacité. Les contrats de raccordement doivent prévoir les modalités d'évolution de la puissance souscrite, les clauses de non-dépassement, et les conditions de participation aux mécanismes d'ajustement.

Les contrats d'effacement industriel représentent également une opportunité méconnue pour optimiser les coûts énergétiques. RTE et les agrégateurs d'effacement (comme Voltalis, Energy Pool) rémunèrent les industriels acceptant de réduire leur consommation électrique lors des pointes de demande (typiquement 50 à 100 heures par an). Ces mécanismes, encadrés par le dispositif NEBEF (Notification d'Échange de Blocs d'Effacement), peuvent générer 50 000 à 200 000 € de revenus annuels pour un site consommant 10 GWh/an. Les contrats de raccordement récents intègrent de plus en plus des clauses de modulation de puissance, où l'industriel s'engage contractuellement à ne pas dépasser certains seuils en période tendue, en contrepartie d'une réduction de 15 à 20 % sur la part fixe du TURPE. Cette flexibilité contractuelle devient un avantage compétitif dans les secteurs où l'électricité représente 20 à 40 % des coûts de production.

Pour les collectivités territoriales

La planification énergétique locale prend une dimension critique. Les Zones d'Aménagement Concerté (ZAC) doivent intégrer dès leur conception les capacités du réseau de distribution, au risque de voir des programmes immobiliers bloqués faute de puissance disponible. La coordination avec Enedis en amont des Plans Locaux d'Urbanisme (PLU) devient indispensable.

L'autoconsommation collective (ACC) ouvre de nouvelles perspectives pour les collectivités. Ce dispositif, encadré par la loi DDADUE d'avril 2025, permet à plusieurs consommateurs de partager l'électricité produite par une installation photovoltaïque commune, dans un rayon de 2 km en zone rurale et 500 mètres en zone urbaine. Les ZAC peuvent ainsi mutualiser une centrale solaire en toiture alimentant prioritairement les bâtiments publics, les commerces et les logements participants. Les économies atteignent 20 à 30 % sur la facture des participants, en évitant les composantes réseau du TURPE pour l'énergie auto-consommée. Enedis a déjà raccordé 1 200 opérations d'ACC en 2024 (+85 % vs 2023), un chiffre qui devrait dépasser 5 000 installations d'ici 2030. Les collectivités doivent toutefois anticiper la complexité contractuelle : conventions entre participants, contrat de gestion avec un tiers opérateur (souvent une SEM locale), et règles de répartition dynamique des flux en cas de déséquilibre production/consommation.

Conclusion

La transformation du réseau électrique français constitue un défi technique, financier et organisationnel sans précédent. Avec près de 200 milliards d'euros d'investissements d'ici 2040, RTE et Enedis s'engagent dans une reconfiguration profonde d'une infrastructure héritée du XXe siècle. Les délais de construction (10-15 ans pour une ligne THT, 7 ans pour un poste source), la volatilité réglementaire (changements fréquents des tarifs photovoltaïques, obligations de solarisation) et l'incertitude sur les trajectoires de consommation imposent une anticipation rigoureuse à tous les acteurs.

Pour les développeurs ENR, industriels et collectivités, la maîtrise des enjeux réseau devient un facteur critique de succès. L'anticipation des contraintes de raccordement, la sécurisation contractuelle des engagements et la coordination avec les gestionnaires de réseaux conditionnent la faisabilité et la rentabilité des projets.

Ressources complémentaires Abrennis

Pour approfondir les enjeux contractuels du secteur énergie, Abrennis met à disposition des ressources spécialisées :

  • Les enjeux contractuels dans le secteur de l'énergie
  • Notre expertise sur le secteur de l'Energie : vision d'ensemble des expertises Abrennis sur les réseaux, les ENR, la réglementation et le Contract Management appliqué au secteur.
  • Durabilité et Compétitivité : Guide RSE & CSRD 2025
  • Article LinkedIn : Quand tout le monde parle de panneaux solaires mais que personne ne regarde les lignes hautes tension

Ressources complémentaires pour approfondir

📖 Comprendre le Contract Management : les fondamentaux expliqués simplement

🛡️ Durabilité et Compétitivité : Guide RSE & CSRD 2025

🎯 Le rôle stratégique du Contract Manager : missions et responsabilités

⚡ Enjeux contractuels spécifiques à l'énergie

🏭 Guide EAM : Gestion d'actifs

📋 Glossaire complet du Contract Management

Durabilité et Compétitivité : Guide RSE & CSRD 2025

Sources

Gestionnaires de réseaux :

• RTE, Bilan électrique 2022, 2023, 2024, et Schéma Décennal de Développement du Réseau (SDDR) 2025
• RTE, Open Data Réseaux Énergies (ODRÉ) – Données lignes électriques décembre 2024 : odre.opendatasoft.com
• Enedis, Plan de développement de réseau 2023

Régulation et données publiques :

• Commission de Régulation de l'Énergie (CRE), Délibérations et tarifs 2025 : www.cre.fr
• Data.gouv.fr et Open Data Réseaux Énergies : www.data.gouv.fr

Documentation technique :

• Connaissance des Énergies, Fiches pédagogiques RTE et Enedis 2024 : www.connaissancedesenergies.org
• Wikipedia, Articles "Enedis" et "RTE" (consultés novembre 2025) : fr.wikipedia.org

Textes réglementaires :

• Légifrance, Arrêté du 26 mars 2025 relatif aux tarifs photovoltaïques
• Loi DDADUE du 30 avril 2025

Projets structurants :

• Celtic Interconnector (RTE / EirGrid)
• Golfe de Gascogne (RTE / RED Eléctrica)

Rédigé par Alain Boyenval, Fondateur d'Abrennis. Mis à jour le 1er décembre 2025

S'abonner
Billet précédent
Réversibilité ERP : Comment éviter 60% d'échecs [Guide 2025]
Billet suivant
 Revenir au site
Utilisation des cookies
Nous utilisons des cookies pour améliorer l'expérience de navigation, la sécurité et la collecte de données. En acceptant, vous consentez à l'utilisation de cookies à des fins publicitaires et d'analyse. Vous pouvez modifier vos paramètres de cookies à tout moment. En savoir plus
Accepter tout
Paramètres
Refuser Tout
Paramètres des Cookies
Cookies nécessaires
Ces cookies sont destinés pour des fonctionnalités de base telles que la sécurité, la gestion du réseau et l'accessibilité. Ces cookies ne peuvent pas être désactivés.
Cookies pour les statistiques
Ces cookies nous aident à mieux comprendre comment les visiteurs interagissent avec notre site web et nous aident à découvrir les erreurs de navigation.
Préférence pour les Cookies
Ces cookies permettent au site web de se souvenir des choix que vous avez faits afin de fournir une fonctionnalité et une personnalisation améliorées.
Enregistrer
