Réversibilité ERP : Eviter 60% des échecs [Guide 2026]

Les clauses gratuites pièges, un transfert réussi en 3 phases

· ContractManagement,Performance,BonnesPratiques

Une entreprise du secteur énergie ouvre son contrat ERP cinq ans après la signature. La clause de réversibilité tient en deux lignes : "Le prestataire s'engage à faciliter la transition." Coût prévu : 0 €. Six mois plus tard, changement d'intégrateur en cours : 12 applications ajoutées depuis 3 ans ne sont documentées nulle part, l'organigramme date de 2 ans avec 40% de turnover, les interfaces systèmes tiers sont partiellement documentées. Le transfert "gratuit" devient un gouffre : 6 mois de chevauchement à 15 j/h par mois, budget multiplié par 3, incidents en cascade.

Ce scénario n'a rien d'exceptionnel. 60% des réversibilités ERP échouent faute de préparation dès le démarrage. Parce qu'une réversibilité "gratuite" sur le papier cache l'absence totale de préparation réelle. Et parce que trop d'organisations pensent que la réversibilité se gère six mois avant la sortie, alors qu'elle doit se construire dès le premier jour du contrat.

Le piège de la réversibilité "gratuite"

Dans 80% des contrats ERP, la clause de réversibilité ressemble à ceci : "Le Prestataire s'engage à faciliter la transition vers un nouvel intégrateur dans des conditions conformes aux bonnes pratiques du marché." Cette formulation rassure au moment de la signature mais ne produit aucune obligation concrète, aucun livrable défini, aucun budget alloué.

Le jour de la sortie, tout est à construire en urgence. La documentation n'existe pas, le périmètre a dérivé, les personnes clés sont parties sans transmettre leur connaissance. Le budget explose parce qu'il faut rattraper en quelques mois ce qui aurait dû être maintenu pendant cinq ans..

La réversibilité commence à J+0, pas au bout de 3 mois

Un plan de réversibilité n'est pas un document figé mais un système vivant qui accompagne le projet. Les trois erreurs classiques : se dire "on verra plus tard" (le périmètre a déjà dérivé), croire que "le prestataire maintient sa doc à jour" (sans obligation contractuelle, jamais maintenue), et penser qu'"avoir une clause suffit" (une clause vague ne vaut rien).

Ce qu'il faut mettre en place dans les trois premiers mois

Dès le démarrage du contrat, trois actions fondamentales doivent être engagées :

  • définir le plan de réversibilité initial avec le périmètre applicatif couvert, l'architecture technique documentée, l'organigramme des acteurs et la cartographie des interfaces.
  • contractualiser les obligations de mise à jour : à quelle fréquence ce plan sera-t-il actualisé, dans quel format, avec quel niveau de validation par le client. Cette structuration de la gouvernance prend environ cinq jours supplémentaires.
  • intégrer la réversibilité dans la gouvernance projet en prévoyant un point dédié lors des comités mensuels et une revue approfondie semestrielle.

Au total, l'investissement initial atteint environ vingt jours de travail, soit 15 000 à 20 000 euros pour un projet de 1 à 2 M€. L'ordre de grandeur est de quelques pourcents.

Le périmètre glisse toujours : anticipez-le

Un exemple de contrat type : le contrat initial porte sur 8 modules SAP. Cinq ans plus tard, le périmètre réel a bien évolué :

  • 8 modules SAP historiques
  • 4 nouvelles applications SaaS connectées pour répondre aux besoins du métier
  • 3 interfaces systèmes tiers qui n'avaient pas été demandées initialement
  • Une refonte complète module comptabilité qui a été migré dans une nouvelle version
  • Tout le reporting a été basculé dans Power BI

Résultat : périmètre +40% plus large que documenté.

Pour éviter cela, la clause contractuelle doit être sans ambiguïté : toute évolution du périmètre applicatif doit être intégrée au plan de réversibilité sous 30 jours maximum. Avec un audit semestriel de conformité avec validation client. Pénalités : 1% du montant annuel par élément manquant.

Maintenir l'organisation à jour

Sur 5 ans, le turnover atteint 30-50%. L'obligation contractuelle doit porter sur l'organisationnel : mise à jour trimestrielle de l'organigramme, identification des personnes clés (< 3 mois d'ancienneté = risque), documentation formalisée de chaque départ d'acteur clé.

Pour éviter cette clause de réversibilité gratuite : comment évaluer le prix de la réversibilité dans un appel d'offres ERP

La réversibilité apparaît souvent dans le bordereau de prix unitaires avec un montant à zéro euro, ou avec une ligne fourre-tout "assistance à la transition : à négocier". À ce stade, l'acheteur a encore tous les leviers. Une fois le contrat signé, ils disparaissent.

La réversibilité est un poste comme un autre. Elle se chiffre, se compare et s'évalue. Traiter une offre à zéro euro sur ce poste comme un avantage compétitif, c'est appliquer exactement la logique que Vauban dénonçait en 1683 : l'entrepreneur qui gagne le marché sur l'apparence du prix, pour se rattraper sur la sortie.

Ce que l'acheteur doit exiger dans le règlement de consultation :

✅ Un prix explicite pour la réversibilité dans le BPU : nombre de jours, conditions de déclenchement, livrables attendus (documentation, sessions de transfert, accès code source)

✅ Une décomposition en deux niveaux : réversibilité standard (transfert documentaire courant) et réversibilité renforcée (accompagnement en cas de périmètre étendu ou de turnover important)

✅ Une cohérence prix/moyens vérifiable : 0 € pour cinq ans de développements spécifiques n'est pas crédible ; demandez au candidat de justifier son chiffrage

✅ Un poids explicite dans la notation technique : la qualité du plan de réversibilité proposé compte autant que l'architecture technique ou les références

⚠️ Signal d'alerte à l'analyse des offres

Quand un candidat propose une réversibilité à zéro euro et une TMA très compétitive, regardez comment il projette de financer sa sortie. Soit le coût de la réversibilité est intégré dans les tarifs journaliers (ce qui est honnête), soit il est simplement absent, et le transfert sera bâclé ou refacturé en hors-forfait. La détection d'une offre anormalement basse sur ce poste (art. L2152-5 du Code de la commande publique) est une option légale que trop d'acheteurs n'utilisent pas.

📌 Ordre de grandeur

Une réversibilité correctement budgétée représente 2 à 4% du montant annuel du contrat, soit entre 15 000 et 40 000 € sur un contrat ERP à 1 M€/an. C'est le prix d'une transition sereine, et dix fois moins que le coût d'une reconstitution en urgence.

Transfert de connaissances versus montée en compétences : la distinction qui sauve les budgets

C'est l'un des malentendus les plus coûteux dans les réversibilités sur les projets ERP, EAM ou les programmes de transformation digitaux, qu'ils soient simples ou complexes. À la sortie, tout le monde pense que le sortant va "former" l'entrant sur la solution. Résultat : des semaines perdues, des tensions entre les parties, un budget qui explose.

Le transfert de connaissances n'est pas une montée en compétences. Cette distinction,est fondamentale pour éviter les dérives.

Ce que le prestataire SORTANT doit transférer

Le transfert de connaissances couvre exclusivement le contexte client et les spécificités du projet :

  • Contexte client : organisation interne, processus métier spécifiques, culture d'entreprise, interlocuteurs clés et leur rôle réel (pas seulement leur titre)
  • Particularités du projet : customisations réalisées, interfaces développées, historique des décisions techniques (pourquoi tel choix plutôt qu'un autre), dette technique accumulée
  • Irritants récurrents : problèmes connus et leurs solutions de contournement, points de vigilance saisonniers, pièges à éviter
  • Connaissance métier : cycles de clôture comptable, périodes critiques (facturation, arrêtés), contacts clés chez les partenaires

Dans le secteur de l'énergie par exemple, le transfert couvre des notions complexes : cycles de facturation versus tarifs régulés, gestion des certificats d'économie d'énergie, périodes critiques liées aux augmentations tarifaires réglementaires.

Ce que le prestataire ENTRANT doit maîtriser AVANT le démarrage

La montée en compétences reste à la charge exclusive du prestataire entrant et ne fait pas partie du transfert :

  • Fondamentaux techniques de l'ERP (SAP, Oracle, IFS, etc.)
  • Paramétrages standards de l'ERP
  • Formation technique sur l'outil
  • Compétences de base attendues pour le niveau de service contractualisé

La clause contractuelle doit être explicite : le transfert porte exclusivement sur la connaissance du contexte client et des spécificités projet. Le nouvel entrant certifie disposer des compétences techniques avant le démarrage. Toute formation technique complémentaire est à sa charge et ne peut justifier ni surcoût ni retard.

Cette distinction rejoint l'évolution du rapport de force entre phases contractuelles, tel que détaillé dans l'article Protéger la marge en période de crise. Pendant l'appel d'offres, le client peut exiger que l'entrant démontre ses compétences techniques. Une fois le contrat signé, ce levier disparaît — d'où l'importance de verrouiller cette exigence dès la consultation.


Propriété du code : sécuriser les droits dès la signature

Réversibilité ERP -   Sécurise la propriété du code dès la signature et par dépôt APP

Ce que dit le droit : le piège du contrat de prestation silencieux

Le paiement de la facture du prestataire ne vaut pas cession des droits sur le logiciel. C'est la règle de base du droit français, que beaucoup d'organisations ignorent encore. L'article L111-1 du Code de la propriété intellectuelle dispose que "l'existence ou la conclusion d'un contrat de louage d'ouvrage ou de service par l'auteur d'une œuvre de l'esprit n'emporte pas dérogation à la jouissance du droit reconnu" autrement dit,le prestataire externe reste propriétaire du code qu'il développe, sauf clause contraire explicite.

L'acquisition des droits par l'employeur prévue à l'article L113-9 du CPI ne concerne que les salariés. Elle ne s'applique pas aux prestataires externes (ESN, consultants indépendants, développeurs freelance), qui constituent pourtant l'essentiel des équipes sur un projet ERP.

Dans le cas des marchés publics, pour être valide, la transmission des droits de l'auteur est subordonnée à la condition que chacun des droits cédés fasse l'objet d'une mention distincte dans l'acte de cession et que le domaine d'exploitation des droits cédés soit délimité quant à son étendue et à sa destination, quant au lieu et quant à la durée Marche Public (art. L131-3 CPI).

En pratique, cela signifie que la clause de propriétéintellectuelle dans votre contrat ERP doit mentionner explicitement :

✅ Le droit de reproduction (copier, déployer, sauvegarder le code)

✅ Le droit de modification (adapter, faire évoluer, corriger le code)

✅ Le droit de traduction (porter le code sur d'autres environnements ou versions ERP)

✅La durée : illimitée pour des développements spécifiques, sauf accord contraire

✅ Le territoire : France ou monde selon votre organisation

⚠️ Tout droit non expressément cédé reste entre les mains du prestataire. Une clause générale du type "le client est propriétaire des développements réalisés" peut êtreinsuffisante et contestée devant un tribunal.

Ce que la clause doit couvrir concrètement

La clause de propriété intellectuelle doit distinguer deux catégories de code, dont le traitement juridique diffère :
✅ Les développements spécifiques client (scripts, interfaces, paramétrages custom, états dereporting, règles métier) : cession complète et exclusive au client, avec remise du code source au format exploitable (non compilé, commenté, versionné) avec documentation technique

✅ Les composants génériques du prestataire (frameworks internes, bibliothèques réutilisées chez d'autre sclients) : pas de cession possible, mais une licence d'utilisation doit être accordée explicitement, avec précision des conditions (durée, territoire, droit de sous-licencier à un entrant)

📌 Bonne pratique opérationnelle

Le client doit avoir un accès en lecture seule au dépôt de code (Git, SVN ou équivalent) pendant toute la vie du contrat. Cela permet de vérifier à tout moment que le code est bien versionné, documenté et conforme aux standards convenus; sans attendre la réversibilité pour découvrir l'état réel du patrimoine applicatif.

Le dépôt APP : utile mais non obligatoire

Pour les projets critiques, un dépôt du code source auprès de l'Agence pour la Protection des Programmes (APP) est parfois mis en place. Ce dépôt constitue une preuve d'antériorité et de paternité, utile en cas de litige sur la titularité. Il n'est pas requis pour être juridiquement
protégé — la protection naît automatiquement à la création — mais il facilite
considérablement la démonstration des droits devant un tribunal.

⚠️ Note importante : Abrennis n'est pas un cabinet d'avocats. Les éléments présentés ici constituent un cadre de bonnes pratiques contractuelles, non un avis juridique. Pour la rédaction d'une clause de cession de droits conforme à l'article L131-3 du CPI, le recours à un
avocat spécialisé en droit du numérique est recommandé, en particulier sur des
projets à fort enjeu financier ou impliquant des développements complexes.

La sous-traitance dans les projets ERP : le risque contractuel que personne ne voit venir

Les grands projets ERP impliquent rarement un seul prestataire. Derrière l'ESN titulaire du marché se cachent souvent deux, trois, parfois cinq niveaux de sous-traitance : développeurs offshore, experts SAP indépendants, prestataires spécialisés par module. Cette réalité est rarement transparente dans les offres, et rarement encadrée dans les contrats.

Le risque n'est pas théorique. Si le sous-traitant de rang 2 qui porte la connaissance du module de facturation quitte le projet, le titulaire n'a aucune obligation contractuelle de le remplacer à équivalence. Si le sous-traitant de rang 3 n'a pas signé de clause de confidentialité, vos données métier circulent sans protection. Et si la réversibilité doit être activée, personne ne sait qui détient réellement la documentation.

Les clauses à intégrer systématiquement :

✅ Limitation à 2 niveaux de sous-traitance maximum, avec validation préalable du client pour tout sous-traitant de rang 1

✅ Agrément nominatif : le client approuve les sous-traitants intervenants sur des modules critiques (facturation, interfaces, sécurité)

✅ Extension des obligations contractuelles : confidentialité, propriété intellectuelle et réversibilité s'appliquent à l'ensemble de la chaîne, pas seulement au titulaire

✅ Clause de substitution : en cas de défaillance d'un sous-traitant clé, le titulaire est responsable du remplacement à compétences équivalentes sous 30 jours

✅ Transparence économique : en marchés publics, le Code de la commande publique (art. R2193-1 à R2193-22) impose des obligations précises sur la déclaration et le paiement direct des sous-traitants

⚠️ Signal d'alerte à l'appel d'offres

Un prestataire qui ne peut pas nommer ses sous-traitants pressentis au stade de l'offre, ou qui présente un organigramme projet avec uniquement des profils seniors qui disparaissent après la signature, pratique très probablement la sous-traitance en cascade non maîtrisée. Vauban le décrivait comme "la cascade des impayés" : l'entrepreneur ne paie ni marchands ni ouvriers, et c'est finalement le client qui supporte le risque de défaillance.

📌 Cas pratique (secteur IT)

Sur un projet de déploiement SAP IS-U pour un gestionnaire de réseau électrique, l'ESN titulaire avait présenté 8 consultants seniors dans son offre. À J+30, l'équipe réelle comprenait 2 consultants du titulaire et 6 profils issus de 3 sous-traitants différents, dont 4 en offshore non déclarés. La réversibilité en fin de contrat a nécessité 3 mois de reconstitution documentaire à la charge du client, pour un coût non prévu de 180 k€.

🔗 Pour approfondir le pilotage des prestataires IT : Du REX au Centre de Services : réussir son appel d'offres TMA

Les trois phases d'un transfert réussi : une approche progressive et contractualisée

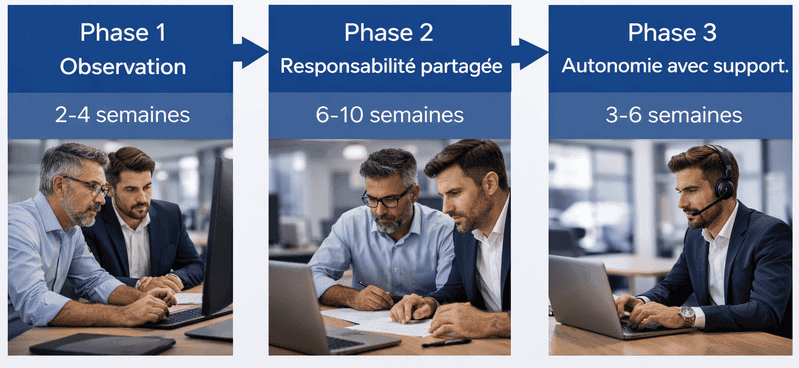

Réversibilité ERP et projet IT : les trois phases d'un transfert réussi : observation, responsabilité partagée, autonomie avec support

Un transfert de réversibilité ne peut pas se faire en une fois. Comme le soulignent Alain Brunet et Franck César dans leur ouvrage de référence Contract Management (Eyrolles, 2019), l'incomplétude contractuelle est une réalité structurelle qu'il faut gérer activement. Cette incomplétude s'applique particulièrement au transfert de connaissances : on ne peut pas tout documenter, tout transférer d'un coup. La connaissance se construit progressivement, par l'observation, puis la pratique supervisée, puis l'autonomie.

Pour un périmètre critique avec un transfert d'environ 3 mois, voici les trois phases à contractualiser :

Phase 1 : Observation (2-4 semaines, soit 15-25% du transfert)

Le responsable contractuel est le prestataire sortant. Pendant cette phase, l'entrant découvre, observe et cartographie l'environnement. Il participe aux comités de pilotage en mode auditeur, sans responsabilité opérationnelle. Il lit la documentation existante et identifie les zones grises. Le sortant reste pleinement responsable de la production et répond à toutes les questions de l'entrant.

Cette phase est cruciale car elle permet à l'entrant de comprendre ce qui n'est pas écrit : les relations informelles, les points de friction récurrents, les raccourcis pris au fil des années. Brunet et César parlent de "connaissance tacite" — celle qui ne figure dans aucun document mais qui fait la différence entre un projet qui fonctionne et un projet en difficulté.

Phase 2 : Responsabilité partagée (6-10 semaines, soit 50-60% du transfert)

Le responsable contractuel reste le prestataire sortant. L'entrant prend progressivement la main sur les activités. Il agit sous supervision du sortant qui reste garant des résultats, corrige les erreurs et valide les livrables. C'est la phase la plus intense en termes de charge de travail car les deux équipes travaillent en parallèle.

Le sortant doit accepter de "lâcher prise" progressivement, ce qui n'est pas toujours naturel — surtout s'il reste convaincu que "lui seul sait faire". Le client doit arbitrer fermement pour éviter que cette phase ne s'éternise.

Phase 3 : Autonomie avec support (3-6 semaines, soit 20-30% du transfert)

Le responsable contractuel devient le prestataire entrant. L'entrant est désormais responsable de la production. Le sortant passe en mode hotline avec une disponibilité dégressive : 5 jours par semaine au démarrage, puis 3 jours, puis 1 jour avant la clôture définitive. Cette dégressivité doit être contractualisée pour éviter les dérives.

Règle critique : le passage d'une phase à l'autre doit être conditionné à la validation formelle du client avec une grille d'évaluation objective (voir paragraphe Indicateurs de pilotage en fin d'article). Si le retard est imputable au sortant : pénalités contractuelles. Si le retard est imputable à l'entrant : prolongation de la garantie sortant sans surcoût pour le client.

Les 6 erreurs qui tuent une réversibilité

Après près de 20 ans dans le pilotage de projets ERP, voici les six erreurs récurrentes que j'ai souvent constatées:

  • ❌ Reporter le plan de réversibilité "pour plus tard"
    Chaque mois sans documentation à jour creuse un écart impossible à combler. AU bout de 6 mois, il est déjà trop tard.
  • ❌ Confondre transfert de connaissances et formation technique
    Budget qui explose, tensions entre parties. Le sortant transmet le contexte client, pas les fondamentaux de mise en place d'un ERP et son maintien en Conditions Opérationnelles.
  • ❌ Négliger la propriété du code
    Blocage juridique à la sortie : 6 mois de médiation pendant que le projet est gelé car le sortant "voudrait rester" et utilise son seul levier.
  • ❌ Oublier de maintenir la documentation à jour
    Sans obligation contractuelle assortie d'un contrôle régulier, la documentation n'est jamais maintenue. La reconstitution est coûteuse car elle nécessite de faire appel à des architectes experts pour tout rétrodocumenter
  • ❌ Ne pas intégrer les nouvelles applications au plan
    La dette de documentation qui s'accumule. À la sortie : découverte d'un périmètre qui a doublé. Ce périmètre figure t -il au moins au périmètre de l'appel d'offres qui a sélectionné le nouvel entrant ?
  • ❌ Absence de grille d'évaluation objective des 3 phases
    Décisions au ressenti, pas sur des faits mesurables. Le sortant veut partir vite, l'entrant n'ose pas dire qu'il n'est pas prêt.

L'erreur originelle : accepter une clause "gratuite" sans obligations précises. Une clause vague, sans livrables définis, sans calendrier, sans pénalités = aucune préparation réelle.

Côté fournisseur : sécuriser la sortie sans détruire la marge

L'article Protéger sa marge en période de crise montre que le Contract Management n'est plus une posture juridique mais une posture économique. Cette vision s'applique pleinement à la réversibilité, qui doit être pensée des deux côtés de la relation.

Ne pas offrir une réversibilité "gratuite" qui sera facturée ailleurs

Trop de fournisseurs acceptent d'inclure la réversibilité "gratuitement" dans leur offre initiale pour remporter le marché. Cette gratuité apparente cache deux risques : soit le transfert sera bâclé faute de budget alloué, soit les coûts seront reportés ailleurs (sur la TMA, sur les évolutions, sur le support). Dans les deux cas, la relation se dégrade à la sortie.

La bonne pratique consiste à budgétiser explicitement le transfert dès le départ : une enveloppe de 20 à 40 jours selon la complexité, clairement identifiée dans le contrat. Cette transparence protège les deux parties.

Protéger la propriété intellectuelle des développements génériques

La clause de propriété intellectuelle (voir section existante de l'article) doit distinguer deux catégories de code :

  • Le code spécifique client : appartient au client, doit être remis intégralement
  • Les composants génériques développés par le prestataire : peuvent faire l'objet d'une licence d'utilisation plutôt que d'une cession de propriété

Cette distinction, conforme aux pratiques de l'Agence de Protection des Programmes, évite les blocages juridiques à la sortie tout en préservant les intérêts légitimes du fournisseur.

Anticiper les claims légitimes en cas de défaut de coopération client

Comme le soulignent Brunet et César, un claim est un "instrument contractuel d'ajustement", pas une déclaration de guerre. Si le client n'a pas maintenu la documentation à jour pendant 5 ans (malgré l'obligation contractuelle), le fournisseur peut légitimement facturer le temps de reconstitution. Le claim doit être documenté en temps réel, reposer sur des clauses activables du contrat et chiffrer précisément l'impact.

Comprendre la psychologie de fin de contrat

Brunet et César décrivent trois phases comportementales dans la vie d'un contrat : la phase "norme" (début, respect des règles), la phase "gain" (exécution, recherche de performance) et la phase "aversion aux pertes" (fin, chacun cherche à minimiser ses pertes plutôt qu'à optimiser les gains).

En fin de contrat, les deux parties sont en aversion aux pertes. Le sortant veut partir vite avec le minimum d'effort. L'entrant n'ose pas dire qu'il n'est pas prêt par peur de perdre le marché. Le client hésite à prolonger par peur des coûts. Cette compréhension psychologique aide à structurer une sortie plus sereine : des jalons de validation objectifs, des pénalités symétriques, une gouvernance renforcée.

Indicateurs de pilotage : votre tableau de bord réversibilité

Indicateurs proposés

Un plan de réversibilité sans indicateurs de suivi n'est qu'un document de plus dans un SharePoint oublié. Les bonnes pratiques de l'AFCM (Association Française du Contract Management) recommandent de définir des KPIs mesurables dès le démarrage du contrat.

La grille d'évaluation des phases de transfert :

Pour objectiver le passage d'une phase à l'autre (voir Amélioration 1), une grille de validation formelle est indispensable :

Pour passer de la Phase 1 (Observation) à la Phase 2 (Responsabilité partagée), l'entrant doit démontrer sa connaissance de l'architecture technique, des processus métier critiques et des interlocuteurs clés. Évaluation par QCM et entretien avec le client.

Pour passer de la Phase 2 à la Phase 3 (Autonomie), l'entrant doit avoir traité au moins 10 incidents en supervision sans erreur majeure et réalisé une livraison complète validée par le client.

Pour clôturer la Phase 3, le taux d'incidents résolus en autonomie doit dépasser 95%, et le client doit valider formellement la fin du transfert.

Sans ces indicateurs objectifs, les décisions se prennent "au ressenti" — et le sortant part trop vite pendant que l'entrant n'ose pas avouer qu'il n'est pas prêt.

Votre assurance-vie contractuelle se paie dès la signature

La réversibilité n'est pas un document figé mais un système vivant qui se construit le premier jour et se maintient jusqu'au dernier. Pour Abrennis, accompagner nos clients sur la structuration contractuelle de la réversibilité dès l'amont est l'un des leviers les plus efficaces pour éviter les contentieux coûteux et sécuriser les transitions.

Une clause de réversibilité bien pensée ne coûte que 2 ou 3% du budget du projet. Mais une réversibilité improvisée peut mettre en péril un projet entier, dégrader durablement la relation avec les équipes métier, et transformer une simple transition en une crise de plusieurs mois. L'équation est simple : investir maintenant pour être serein demain, ou improviser demain et payer le prix fort.

📋 Envie d'aller plus loin ? Découvrez comment structurer vos contrats dès l'amont ou consultez notre guide complet du Contract Management.

Parcourez nos ressources par niveau d'expertise

Que vous découvriez le Contract Management ou que vous cherchiez une expertise pointue sur un projet spécifique, nos articles sont organisés en 4 niveaux pour vous guider efficacement.

📘 Niveau 1 : Découvrir les fondamentaux

Vous débutez ou souhaitez une vision synthétique ? Commencez ici.

→ Introduction au Contract Management : Vue d'ensemble et enjeux

→ Le rôle du Contract Manager

📗 Niveau 2 : Approfondir les concepts

Vous voulez comprendre comment ça marche concrètement ? Plongez dans ces articles.

→ Contract Management : mode d'emploi : Définition, outils, méthodes et formation

→ Cycle de vie du Contrat : Les 6 étapes clés du cadrage à la clôture

→ Aligner Contract Management et enjeux métier : Comment cadrer avec les métiers (et pas à côté d'eux)

→ Contractualisation: impacts d'un échec et leviers de succès : 6 risques à éviter, 6 leviers à activer

→ Protéger sa marge en période de crise : Vision double client/fournisseur pour sécuriser vos marges et vos coûts

📕 Niveau 3 : Expertise métier

Vous pilotez un projet spécifique ? Ces guides sectoriels et métier vous donnent les clés.

  • Projets ERP et transformation digitale : → Guide complet : Réussir son appel d'offres ERP : Méthodologie en 2 temps (éditeur puis intégrateur), contractualisation, pièges à éviter
  • Maintenance et gestion d'actifs : → Guide EAM : Choisir sa solution de gestion d'actifs : Best of Breed vs solutions intégrées, maintenance prédictive, ROI
  • Secteur de l'énergie : → Enjeux des projets de transformation digitale dans l'énergie : Spécificités réglementaires (CRE, TURPE), marchés publics, souveraineté des données

📙 Niveau 4 : Outils & Ressources

Besoin d'une définition, d'un modèle ou d'un outil ? Consultez nos ressources.

→ Glossaire du Contract Management : 75 définitions essentielles (marchés publics, Agile, juridique, finance)

→ FAQ Contract Management : Réponses aux questions fréquentes

→ Contrats FIDIC Volume 1 : Présentation des books FIDIC et des 5 Golden Principles

→ Contrats FIDIC Volume 2 : FIDIC Silver Book — Piloter un projet biomasse EPC

→ Contrats FIDIC Volume 3 : FIDIC Red Book — Piloter un projet de construction de barrage

→ Contrats FIDIC Volume 4 : FIDIC Yellow Book Book — Piloter un projet de construction de station d'épuration

S'abonner
Billet précédent
Durabilité et Compétitivité : Guide RSE & CSRD 2026
Billet suivant
Contrats FIDIC : 5 Golden Principles [Guide 2026]
 Revenir au site
Utilisation des cookies
Nous utilisons des cookies pour améliorer l'expérience de navigation, la sécurité et la collecte de données. En acceptant, vous consentez à l'utilisation de cookies à des fins publicitaires et d'analyse. Vous pouvez modifier vos paramètres de cookies à tout moment. En savoir plus
Accepter tout
Paramètres
Refuser Tout
Paramètres des Cookies
Cookies nécessaires
Ces cookies sont destinés pour des fonctionnalités de base telles que la sécurité, la gestion du réseau et l'accessibilité. Ces cookies ne peuvent pas être désactivés.
Cookies pour les statistiques
Ces cookies nous aident à mieux comprendre comment les visiteurs interagissent avec notre site web et nous aident à découvrir les erreurs de navigation.
Préférence pour les Cookies
Ces cookies permettent au site web de se souvenir des choix que vous avez faits afin de fournir une fonctionnalité et une personnalisation améliorées.
Enregistrer
